"这套系统值不值这个钱?"
这是每个数字化项目都要面对的终极问题。有意思的是,很多项目在立项时避而不谈,在验收时又说不清楚,最后只能靠"大家都上了,我们也不能落后"来收场。
但数字化投入是实打实的成本,它需要被证明。
一、年度收益可以从六个方向拆

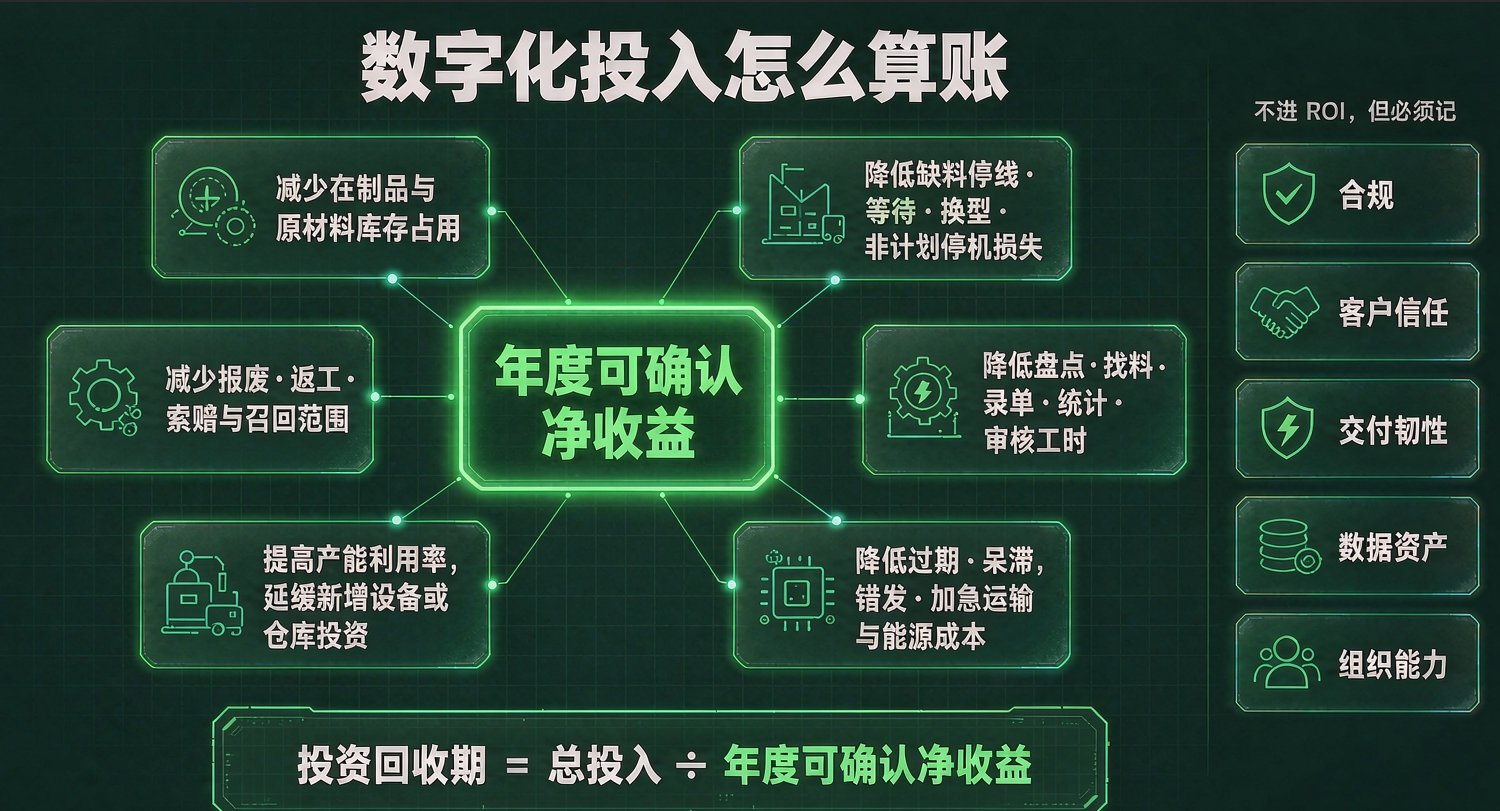

给了一份收益清单,每一项都可以量化。
减少在制品与原材料库存占用。 库存是趴在账上的现金。把原材料库存周转天数从 45 天压到 35 天,释放出来的资金按贷款利率算,一年的财务费用节省是可以直接算出来的。
降低缺料停线、等待、换型和非计划停机损失。 这一项往往是最大的一块。把每天的缺料停线时长统计出来,乘以产线的每分钟成本,乘以年工作日,数字会让人吃一惊。
减少报废、返工、质量索赔和召回范围。 追溯能力带来的价值在这里体现得最直接:能精确锁定影响范围,就不用扩大召回。一次召回的差额,可能就 cover 了整个系统的投入。
降低盘点、找料、录单、统计和审核工时。 这类收益单笔不大,但胜在频次高。一个仓管员每天少花一小时找料,一年就是两百多个小时;五个仓管员,一千多个小时。
提高产能利用率,延缓新增设备或仓库投资。 这一项容易被忽略,但它可能是金额最大的。OEE 从 65% 提到 75%,等于凭空多出一条产线的产能。如果正好赶上扩产计划,这笔投资可能就直接省下来了。
降低过期、呆滞、错发、加急运输和能源成本。 批次效期管理减少了过期损失;呆滞分析减少了死库存;拣选准确率提升减少了错发和二次运输;排程优化减少了加急订单。
把这六项加起来,就是年度可确认净收益。投资回收期等于总投入除以年度可确认净收益。
二、有些收益不进 ROI,但不能不记
提示很有人情味:同时记录难以货币化但重要的收益——合规、客户信任、交付韧性、数据资产和组织能力。
这几项确实很难折算成钱,但它们的价值可能比账面上的数字更长远。
合规。 医药、汽车、食品行业,追溯能力是准入资格。没有它,订单拿不到。这不是省钱的问题,是有没有饭碗的问题。
客户信任。 当客户审核时能当场调出完整的过程记录,谈判地位是不一样的。有些大客户因此把你从普通供应商升为战略供应商,这个价值怎么算?
交付韧性。 遇到突发情况时,能快速重排、快速算清影响范围的企业,抗风险能力完全不同。这种能力平时看不出来,出事时救命。
数据资产和组织能力。 数据积累到一定规模,会产生复利。而团队在项目中锻炼出的能力,会留下来。
这些收益不一定写进 ROI 表,但应该写进项目总结报告。
三、验收不能只看"功能已上线"

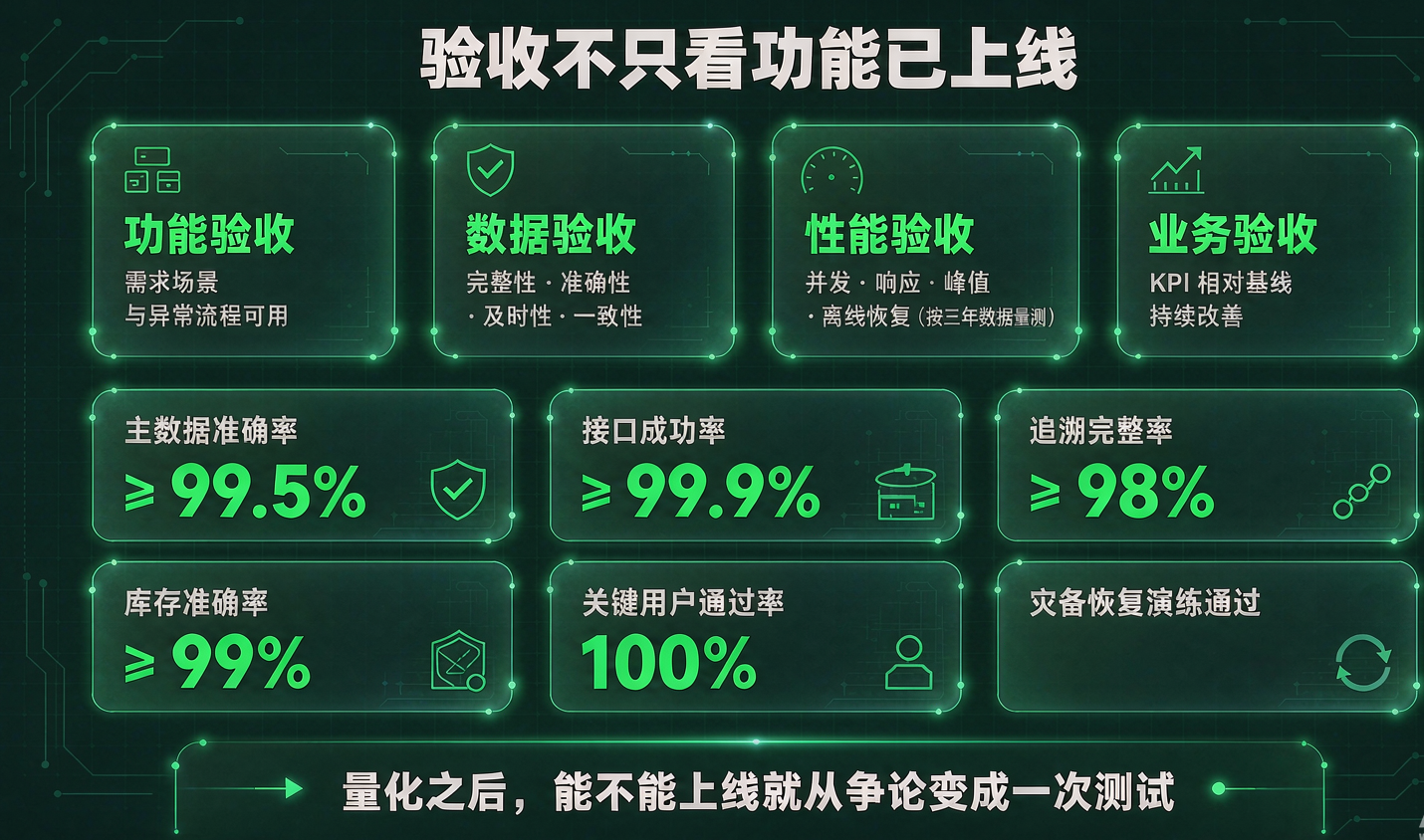

一个很关键的观点:验收不只看功能,建议采用四类验收。
功能验收。 需求场景和异常流程可用。注意这里包括异常流程。正常流程能跑通是及格线,异常流程(返工、退料、断网、插单、替代料)能闭环才算合格。
数据验收。 完整性、准确性、及时性、一致性达标。这一项最容易被跳过,也最容易埋雷。数据验收要回答:该有的数据都有了吗?数据准不准?多久能更新?不同系统的同一指标口径一致吗?
性能验收。 并发、响应、峰值、离线恢复满足要求。上线后数据量会持续增长,性能验收要按三年后的数据量来测,不是按现在的。
业务验收。 KPI 相对基线持续改善,用户真正使用。这一项最本质,也最难。它要求项目上线后有持续的指标跟踪,而不是验收会上算一次。
四、上线门槛应该长什么样
一个上线门槛的示例清单:主数据准确率、接口成功率、追溯完整率、库存准确率、关键用户通过率、灾备恢复演练结果。
这六项每一项都应该有明确数值。比如:
主数据准确率 ≥ 99.5%(抽查 500 条物料主数据)
接口成功率 ≥ 99.9%(连续运行 30 天统计)
追溯完整率 ≥ 98%(随机抽取 50 个已完成 SN 验证)
库存准确率 ≥ 99%(连续三轮全盘或循环盘点)
关键用户通过率 100%(操作考核,不是签到)
灾备恢复演练通过(RTO 和 RPO 达到设计值)
把门槛量化之后,"能不能上线"就从一场争论变成了一次测试。
五、指标要能持续算下去
一句提醒,说得非常实在:指标必须明确口径、数据源、统计周期、责任人和改善目标,不能只在项目验收时计算一次。
这句话点出了很多企业指标体系的通病——项目期间算得很勤快,项目一结束就不算了。而没有持续跟踪的指标,等于没有指标。
离散制造的关键 KPI 可以按五个目标维度来组织:
交付:计划达成率、准时完工率、订单周期、在制周期。
效率:OEE、设备利用率、人均产出、换型时间、工时达成率。
质量:FPY、不良率、返工率、质量成本、追溯完整率。
物流:齐套率、配送准时率、库存准确率、线边库存、错料率。
响应:异常响应时间、停线时长、MTTR。
每个指标都要配上口径说明和责任人。比如 OEE,要写清楚可用率、性能率、良品率各自怎么算,计划停机时间怎么扣除,数据从哪个系统取,按什么周期统计,谁来负责改善。
六、分阶段看收益,不要指望一步到位

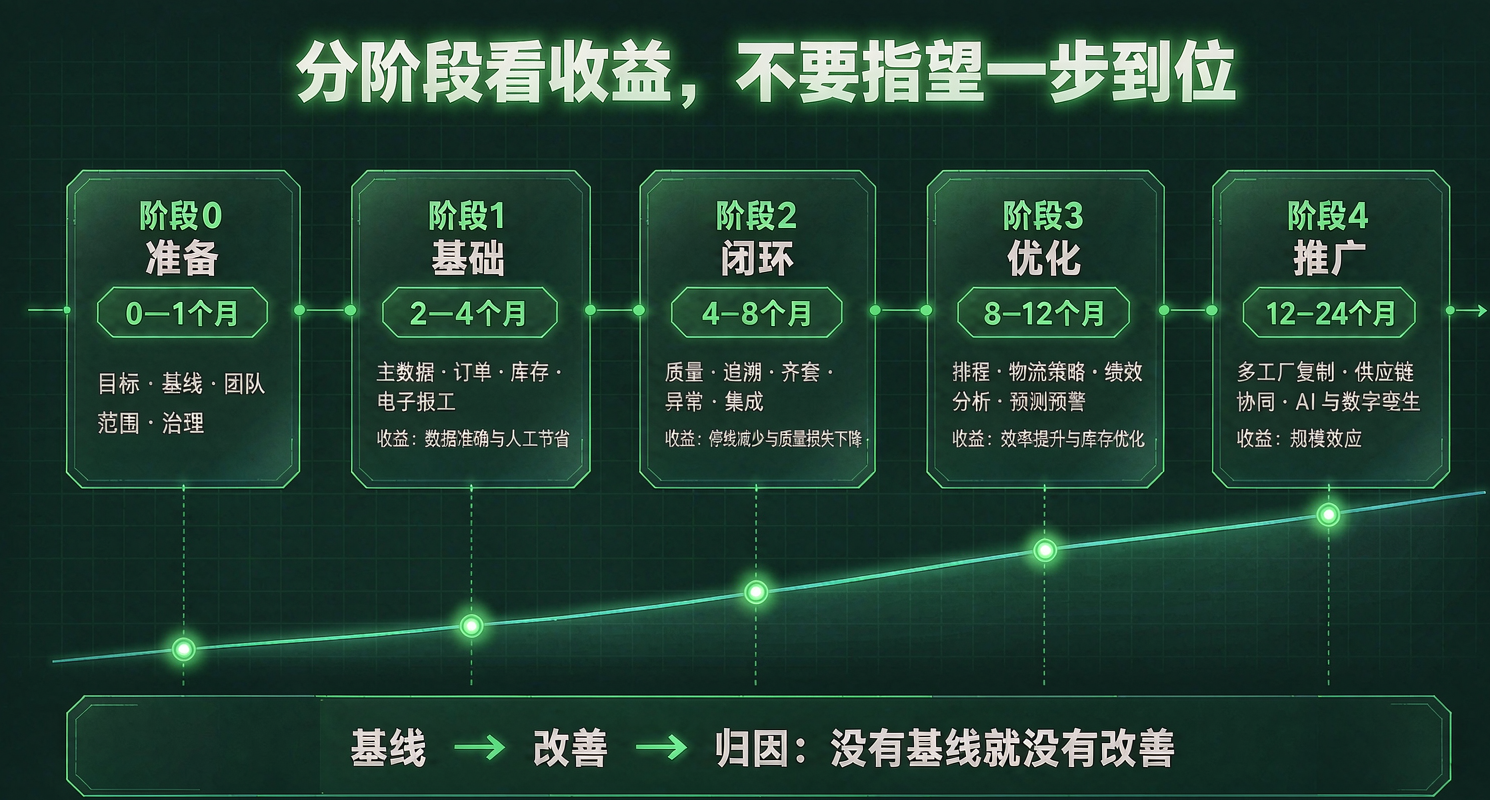

实施路线图把项目分成五个阶段,收益释放的节奏是不一样的。
阶段 0 准备(0—1 个月):目标、基线、团队、范围、治理机制。这个阶段没有收益,但决定了后面所有的收益。
阶段 1 基础(2—4 个月):主数据、订单、库存、电子报工/收发存。收益主要体现在数据准确和人工节省。
阶段 2 闭环(4—8 个月):质量、追溯、齐套、异常、设备和系统集成。收益开始规模化显现,尤其是停线减少和质量损失下降。
阶段 3 优化(8—12 个月):排程、物流策略、绩效分析、预测预警。收益来自效率提升和库存优化。
阶段 4 推广(12—24 个月):多工厂复制、供应链协同、AI 与数字孪生。收益来自规模效应。
时间仅作参考,应按工厂数量、设备复杂度、数据基础和停线窗口调整。
七、写在最后
数字化项目的价值证明,说到底是一个"基线 → 改善 → 归因"的过程。没有基线,就没有改善;没有归因,改善就不能算作项目的功劳。
所以最有价值的一件事,其实发生在项目启动之前:把当前的齐套率、库存准确率、停线时长、不良率认认真真测一遍,存档。
那张看似普通的基线表,会在一年后成为整个项目最有力的辩护词。编辑
